简答题某安装公司承接一大型商场的空调工程,工程内容有:空调风管、空调供回水、开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组;均由建设单位采购。
项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法、质量技术要求和安全要求等。方案的重点是隐蔽工程施工、冷水机组吊装、空调水管的法兰焊接、空调管道的安装及试压、空调机组调试与试运行等操作要点。

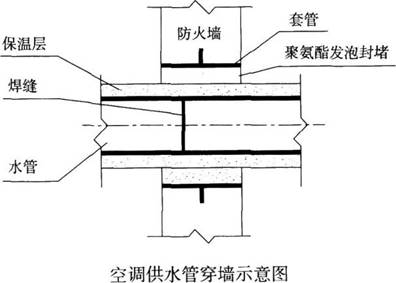

质检员在巡视中发现空调供水管的施工质量(见下图)不符合规范要求,通知施工作业人员整改。
空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9MPa。在试验过程中,发现空调供水管个别法兰的连接处及焊缝处有渗漏现象,施工人员及时进行返修,重新试验未发现渗漏。
问题
1.空调工程的施工技术方案编制后应如何组织实施交底?重要项目的技术交底文件应由哪个施工管理人员审批?
2.空调供水管穿墙示意图中存在的错误有哪些?如何进行整改?
3.计算空调供水管和冷却水管的试验压力。试验压力最低不应小于多少?
4.试验过程中的管道出现渗漏时,应严禁哪些操作?

参考答案:暂无

[华图教育答案解析]:1.空调工程的施工技术方案编制后,组织实施交底应在作业前进行,并分层次展开,直至交底到施工操作人员,并有书面交底资料。重要项目的技术交底文件应由项目技术负责人审批,并在交底时到位。
2.图中存在的错误及整改如下:
错误:空调供水管保温层与套管四周的缝隙封堵使用的聚氨酯发泡可燃;
整改:空调供水管保温层与套管四周的缝隙封堵应使用不燃材料。
错误:穿墙套管内的管道有焊缝接口;
整改:调整管道焊缝接口位置。
3.空调冷(热)水、冷却水系统的试验压力,当工作压力小于等于1.0MPa时,应为l·5倍工作压力,最低不应小于0.6MPa;当工作压力大于1.0MPa时,应为工作压力加0.5MPa。
空调供水管试验压力:1.3+0.5=1.8MPa
冷却水管试验压力:0.9×1.5=1.35MPa
试验压力最低不应小于0.6MPa。
4.在试压过程中的管道出现渗漏时,应严禁带压紧固螺栓、补焊或者修理。
以上是关于某安装公司承接一大型商场的空调工程,工程内容有:空调风管、空调供回水、开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有的参考答案及解析。详细信息你可以登陆东莞公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>
知识点一点点得积累,那么作为解决问题来说,检验标准就是做题了。
做题演练,让知识点更加牢固,也可以在这知识点的海洋里自由地鱼跃。
不放过每次的实战!加油!
找考试题目使用:搜答案神器(https://dongguan.huatu.com/tiku/)
特别说明:东莞华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注东莞华图教育微信dghuatu,政策问题实时答,考试信息不漏看。
华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。
(编辑:东莞华图)
