某办公楼工程,业主和施工单位按《建设工程施工合同(示范文本)》GF-2017-0201签订了施工合同,合同工期为11个月,2018年1月1日
2022-01-27 07:29 东莞人事考试网 来源:广东华图教育

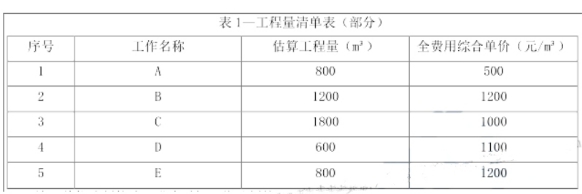

简答题某办公楼工程,业主和施工单位按《建设工程施工合同(示范文本)》GF-2017-0201签订了施工合同,合同工期为11个月,2018年1月1日开工。合同约定的部分工作的工程量清单见表1,工程进度款按月结算,并按项目所在地工程造价指数进行调整(此外没有其他调价条款)。

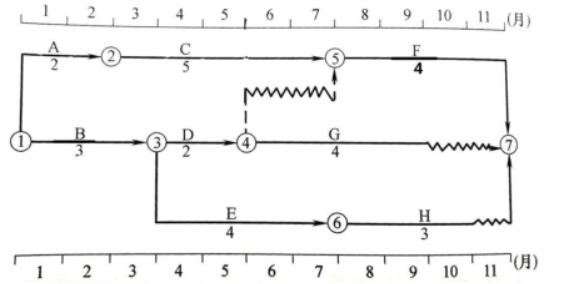

施工单位编制的施工进度时标网络计划如下图所示:

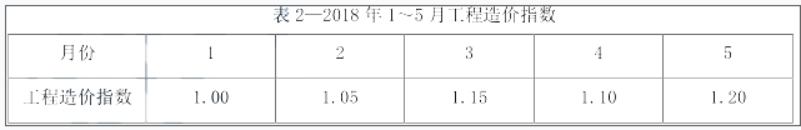

该项目的各项工作均按最早开始时间安排,且各项工作均匀速施工。2018年1~5月工程造价指数见表2。工程施工过程中,发生如下事件:事件1:A工作因涉及变更,增加工程量,经工程师确认的实际完成工程量为840m3,工作持续时间未变。事件2:B工作施工时遇到不可预见的异常恶劣气候,造成施工单位的施工机械损坏,修理费用2万元;施工人员窝工损失0.8万元,其他损失费用忽略不计,工作时间延长1个月。事件3:C工作施工时发现地下文物,导致C工作的工作时间延长1个月,施工单位自有设备闲置180个台班(台班单价为300元/台班,台班折旧费为100元/台班)。施工单位对文物现场进行保护,产生费用0.5万元。事件4:监理工程师对幕墙工程检查时,发现幕墙工程有关安全和功能检测项目缺项,监理工程师提出整改要求。
问题:
1.分析上述事件发生后C、D、E工作的实际进度对总工期的影响,并说明理由。
2.施工单位是否可以就事件2、3提出费用索赔?如果不可以索赔,说明理由。如果可以索赔,说明理由并计算可索赔多少费用。
3.截止到第5个月末,施工单位可以得到的工程款合计为多少元?(计算结果保留整数)
4.事件4中,幕墙工程有关安全和功能检测项目包括哪些?

参考答案:暂无

[华图教育答案解析]:上述事件发生后,C、D、E工作的实际进度对总工期影响的判断及理由如下:(1)C工作的实际进度使总工期拖后1个月。理由:C工作为关键工作,其工作时间延长1个月会使总工期拖后1个月。(2)D工作的实际进度不影响总工期。理由:D工作为非关键工作,有2个月的总时差,即使工作时间拖后1个月也不会影响总工期。(3)E工作的实际进度不影响总工期。理由:E工作为非关键工作,有1个月的总时差,即使工作时间拖后1个月也不会影响总工期。2.施工单位就事件2、3提出费用索赔的判断及理由如下:(1)施工单位不可以就事件2提出费用索赔。理由:《建设工程施工合同(示范文本)》GF-2017—0201中承包商可引用的索赔条款,。(2)施工单位可以就事件3提出费用索赔。理由:《建设工程施工合同(示范文本)》GF-2017-0201中承包商可引用的索赔条款,由于工作施工时发现地下障碍和文物而采取的保护措施既可以索赔工期,也可以索赔费用。索赔费用=180×100+5000=23000元。3.第1个月施工单位得到的工程款=(840÷2×500+1200÷4×1200)×1.00=570000元。第2个月施工单位得到的工程款=
以上是关于某办公楼工程,业主和施工单位按《建设工程施工合同(示范文本)》GF-2017-0201签订了施工合同,合同工期为11个月,2018年1月1日的参考答案及解析。详细信息你可以登陆东莞公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>
知识点一点点得积累,那么作为解决问题来说,检验标准就是做题了。
做题演练,让知识点更加牢固,也可以在这知识点的海洋里自由地鱼跃。
不放过每次的实战!加油!
找考试题目使用:搜答案神器(https://dongguan.huatu.com/tiku/)
特别说明:东莞华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注东莞华图教育微信dghuatu,政策问题实时答,考试信息不漏看。
华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。
(编辑:东莞华图)
