    某施工单位在中标某高档办公楼工程后,甲乙双方通过协商,对工程合同协议书以及专用合同条款和通用合同条款修改意见达成一致,签订了施工合同。确认包

    2022-01-27 13:46 东莞人事考试网 来源:广东华图教育

    题目

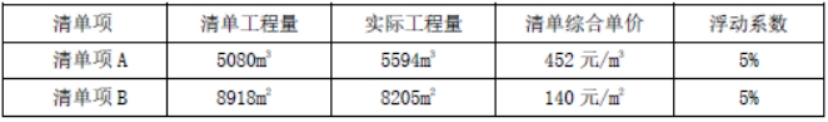

      简答题某施工单位在中标某高档办公楼工程后,甲乙双方通过协商,对工程合同协议书以及专用合同条款和通用合同条款修改意见达成一致,签订了施工合同。确认包括投标函、中标通知书等合同文件按照《建设工程施工合同(示范文本)》(GF-2017-0201)规定的优先顺序进行解释。合同中约定总承包单位将装饰装修、幕墙等分部分项工程进行专业分包。幕墙工程施工过程中,层间防火封堵采用白云牌硅酮耐候密封胶。避雷接地每4层做均压环与连接主体接地体有效连接。施工过程中,监理单位下发针对专业分包工程范围内墙面装饰装修做法的设计变更指令,在变更指令下发后的第10天,专业分包单位向监理工程师提出该项变更的估价申请。监理工程师审某施工单位在中标某高档办公楼工程后,甲乙双方通过协商,对工程合同协议书以及专用合同条款和通用合同条款修改意见达成一致,签订了施工合同。确认包括投标函、中标通知书等合同文件按照《建设工程施工合同(示范文本)》(GF-2017-0201)规定的优先顺序进行解释。合同中约定总承包单位将装饰装修、幕墙等分部分项工程进行专业分包。幕墙工程施工过程中,层间防火封堵采用白云牌硅酮耐候密封胶。避雷接地每4层做均压环与连接主体接地体有效连接。施工过程中,监理单位下发针对专业分包工程范围内墙面装饰装修做法的设计变更指令,在变更指令下发后的第10天,专业分包单位向监理工程师提出该项变更的估价申请。监理工程师审核时发现计算有误,要求施工单位修改。于变更指令下发后的第17天,监理工程师再次收到变更估价申请,经审核无误后提交建设单位,但一直未收到建设单位的审批意见。次月底,施工单位在上报已完工程进度款支付时,包含了经监理工程师审核、已完成的该项变更所对应的费用,建设单位以未审批同意为由予以扣除,并提交变更设计增加款项只能在竣工结算前最后一期的进度款中支付。在总承包施工合同中约定“当工程量偏差超出5%时,该项增加部分或剩余部分的综合单价按5%进行浮动”。施工单位编制竣工结算时发现工程量清单中两个清单项的工程数量增减幅度超出5%,其相应工程数量、单价等数据详见下表:某施工单位在中标某高档办公楼工程后,甲乙双方通过协商,对工程合同协议书以及专用合同条款和通用合同条款修改意见达成一致,签订了施工合同。确认包
    问题:1.指出合同签订中的不妥之处,写出背景资料中五个合同文件解释的优先顺序。2.层间防火封堵采用白云牌硅酮耐候密封胶是否正确?写出理由。避雷接地做法是否正确?写出正确做法。3.在墙面装饰装修做法的设计变更估价申请报送及进度款支付过程中都存在哪些错误之处?分别写出正确的做法。4.分别计算清单项A、清单项B的结算总价(保留整数,单位:元)。



    优质答案

      参考答案:暂无



    解析

      [华图教育答案解析]:1.(1)不妥之处:甲乙双方通过协商修改了合同协议书、专用条款、通用条款,签订了施工合同。正确做法:保持待签合同与招标文件、投标文件的一致性。随着工程招投标的广泛实施,大多数工程施工合同都是履行招投标程序后签订的,相关法规规定了合同、招标文件、投标文件的一致性,符合法律法规的相关规定,否则合同无效且将被责令改正。这种一致性要求包合了合同内容、承包范围、工期、造价、计价方式、质量要求等实质性内容。(2)五个文件的优先解释顺序依次为:合同协议书、中标通知书、投标函、专用合同条款、通用合同条款。
    2.(1)层间防火封堵采用白云牌硅酮耐候密封胶不正确。理由:层间防火封堵主体结构、幕墙结构及承托板之间的缝隙应采用防火密封胶密封。(2)避雷接地做法:不正确。正确做法:避雷接地应每三层做均压环与均压环有效连接。
    3.错误一:专业分包单位在变更指令下发后的第10天向监理工程师提出该项变更的估价申请;正确做法:应由总包单位向监理工程师提出(专业分包单位向总包提出)变更估价申请。1.(1)不妥之处:甲乙双方通过协商修改了合同协议书、专用条款、通用条款,签订了施工合同。正确做法:保持待签合同与招标文件、投标文件的一致性。随着工程招投标的广泛实施,大多数工程施工合同都是履行招投标程序后签订的,相关法规规定了合同、招标文件、投标文件的一致性,符合法律法规的相关规定,否则合同无效且将被责令改正。这种一致性要求包合了合同内容、承包范围、工期、造价、计价方式、质量要求等实质性内容。(2)五个文件的优先解释顺序依次为:合同协议书、中标通知书、投标函、专用合同条款、通用合同条款。2.(1)层间防火封堵采用白云牌硅酮耐候密封胶不正确。理由:层间防火封堵主体结构、幕墙结构及承托板之间的缝隙应采用防火密封胶密封。(2)避雷接地做法:不正确。正确做法:避雷接地应每三层做均压环与均压环有效连接。3.错误一:专业分包单位在变更指令下发后的第10天向监理工程师提出该项变更的估价申请;正确做法:应由总包单位

      以上是关于某施工单位在中标某高档办公楼工程后,甲乙双方通过协商,对工程合同协议书以及专用合同条款和通用合同条款修改意见达成一致,签订了施工合同。确认包的参考答案及解析。详细信息你可以登陆东莞公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>

    知识点一点点得积累,那么作为解决问题来说,检验标准就是做题了。

    做题演练,让知识点更加牢固,也可以在这知识点的海洋里自由地鱼跃。

    不放过每次的实战!加油!

    找考试题目使用:搜答案神器(https://dongguan.huatu.com/tiku/


      特别说明:东莞华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注东莞华图教育微信dghuatu,政策问题实时答,考试信息不漏看。

      华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。

    (编辑:东莞华图)

    首页 招考信息 网站地图 返回顶部
    京ICP备11028696号-11 京ICP证130150号 京公网安备11010802021470号
